加快建設大型風電光伏基地是如期實現“雙碳”目標的重要支撐之一,,一些西部地區正積極推進大型風電光伏基地項目,。但記者近日采訪了解到,,受土地制約,、消納不足,、調峰能力有限,、光伏組件價格高企,、電源電網建設滯后等諸多因素影響,,一些項目建設進展緩慢,,甚至有部分項目在開工儀式后處于停滯狀態,。當前,相關企業觀望心態明顯,,須綜合施策增強地方,、企業推進大型風電光伏基地建設的信心。

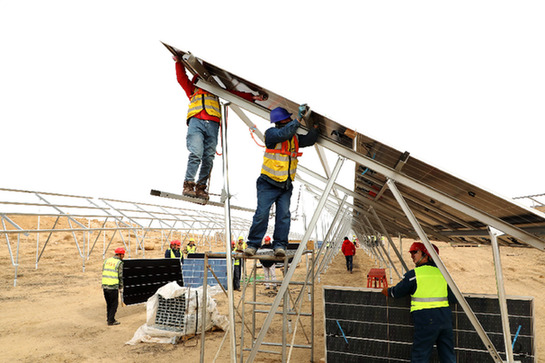

工人在國家能源集團寧夏電力公司200萬千瓦光伏項目現場安裝設備,。(受訪者供圖)
各地進展不一
記者近日來到毛烏素沙地西緣的寧夏寧東能源化工基地,,在一塊占地6萬畝的采煤沉陷區上,工人們正架設光伏板,。這是國家能源集團寧夏電力公司200萬千瓦光伏項目一處建設場地,,該項目是我國開工建設的首批大型風光電基地項目,計劃年底前完成100萬千瓦的投產任務,。
西部地區積極推進清潔能源開發和生態環境治理相結合,。“庫布其200萬千瓦光伏治沙項目是全國單體規模最大的光伏治沙基地項目,,新能源發電與沙漠生態治理,、現代農業有機結合,,形成板下種植與畜牧的生態良性互動?!眱|利光伏治沙集團總裁張永春說,,項目建成后,可修復治理沙漠10萬畝,,年均供應綠電約40億千瓦時,,每年減少二氧化碳排放331萬噸。
包括該項目在內的內蒙古第一批大型風電光伏基地建設項目共8個,,建設規模達2020萬千瓦,,計劃于2022年、2023年陸續分批投產,。青??傃b機容量為1090萬千瓦的大型風電光伏基地項目也在2021年10月15日集中開工,包括8個就地消納項目和7個外送項目,,計劃將在2023年底前建成,。
記者實地調研了解到,各地在積極推進完成立項,、評審等前期工作的基礎上,,部分項目進展較快,但不少項目建設進展緩慢,,甚至一些項目開工后即停工,。
“我們公司項目的開工儀式就做了一些打樁工作,目前還沒有全面開工,?!鼻嗪R荒茉雌髽I(yè)負責人說。
業內人士介紹,,受制于土地等因素制約,,西北一地區第一批大型風電光伏基地建設進度較為緩慢,截至今年2月份,,共計40多個項目中僅有4個項目落實土地,,完成核準備案,但仍未實質性開工建設,。
成本高消納不足
記者采訪多位電網人士,、能源企業負責人、相關專家了解到,,西部地區清潔能源資源優勢明顯,,企業投建意愿強,但大型風光電基地項目在推進過程中卻遇到不少困難。
一是消納不足導致風險隱患大,。我國能源資源和用電負荷呈逆向分布,,西部地區新能源裝機快速增長,在就地消納不足情況下必須加大外送量,。但當前外送仍受制約,。
“跨省市場是通過省間政府長協為主,交易主體通過自發交易形成的價格機制還沒有真正建立起來,,所以就出現有時西電東送的落地價格比東部自己的電源還貴,,這在一定程度上影響了消納?!比A北電力大學經濟與管理學院教授袁家海說,。
因此,不少能源企業擔憂,,大型風電光伏基地項目建成后能否按時并網存在不確定性,。
國家電投集團西南能源研究院有限公司董事長周慶葭說,四川是“西電東送”重要電源基地,,大量電力自西向東穿越,,電網承載能力逼近極限,運行難度加大,,而川西輸電走廊又需避讓眾多不良地形地質區,、自然保護區等,無法滿足后續巨量清潔能源送出需要,。隨著“十四五”特高壓直流輸電工程的建成投運,、大型水電站陸續投產,,四川電網運行壓力將進一步增大,。
二是調峰難題愈加凸顯。國網新疆經研院院長趙志強說,,新疆電網新能源裝機占比已超34%,,但光伏在晚間“零出力”、風電在特殊時段最小出力不足裝機規模的1%,,隨著新能源占比逐步攀升,,電力系統調峰能力不足問題將愈發凸顯。
為解決近兩三年的調峰難題,,青海在新能源電源側加裝了小型調相機,,探索建成了國內首個共享儲能電站,這些努力一定程度上增強了新能源投資企業的信心,,但電源結構和調峰能力的建設并非短期就能解決,。
此外,多個能源企業反映,,投建儲能項目仍有顧慮,。一方面國內并沒有大規模,、長期運行的儲能電站,各地對儲能電站電價,、調用次數保障,、共享儲能運行機制等缺乏明確政策;另一方面儲能電站的收入不確定性大,,項目盈利前景不明朗,。
三是成本高導致信心不足。當前光伏組件價格,、大宗材料價格居高不下,,新能源項目開發收益率難以達到要求,影響了投資積極性,?!敖诠夥M件價格上漲,建設成本明顯上升,,而青海新能源上網電價為全國最低,,開建即虧損,企業不得不觀望,?!薄拔覀児搏@得50萬千瓦的風電項目,但都沒有進入實質性建設階段,?!鼻嗪J晌荒茉雌髽I(yè)負責人說。
截至2021年底,,新疆南疆多個項目雖然已全部完成接入系統批復,,但由于光伏組件材料價格飆升,企業建設成本大幅上漲,,部分企業未按期開工,,實際并網規模很小,已批復項目存在變更業主及建設地點的風險,。不少企業坦言,,大型風光電基地項目要求是2023年底建成,新能源的建設工期一般幾個月,,大家認為還可以再等等,。
此外,新能源項目下達建設指標規模大且建設周期短,,而且通常要求當年建成并網,,但配套電網項目從規劃到建成合理工期一般在2至3年,因此電源和電網建設時序不匹配問題明顯。
破解難題推進投產
一些受訪業內人士認為,,應科學測算消納能力,,加大清潔電力外送力度。堅持宏觀調控與市場配置資源相結合原則,,合理確定并及時滾動修正開發規模,、布局及時序,有序推進大基地項目建設,,避免出現高比例棄電問題,。
還要加快調節資源建設,解決季節性,、時段性供需矛盾問題,。“要進一步提高送端的調峰能力,,緩解受端壓力,,加快電力輔助服務市場建設,通過市場化方式促進電力綠色低碳發展,?!痹液Uf。
在鼓勵企業投資建設儲能電站項目方面,,應盡快明確儲能如何參與輔助服務,、確定補償價格,并給予儲能電站合理的保障調用次數,,減少企業對儲能利用率低的顧慮,。
多位能源企業負責人坦言,如今風光發電電價已進入平價階段,,材料價格等成本卻持續攀升,,再加上配備儲能所增加的投資,使得一些項目很難滿足收益率標準,,應盡快研究平衡這一矛盾,。
多位業內人士認為,現在有頂層設計指導意見,,但專項方案還是一個個切割的,電力中長期,、現貨和輔助服務交易等未能有效銜接,,因此要統一施工圖,真正建立全國統一的電力市場體系,,建議在增量市場率先試行,,用市場方式定量和定價。
同時,為避免清潔能源資源碎片化開發,、無序競爭等亂象,,應充分發揮央企的強大支撐作用。如一些央企肩負向東部用電大省的“西電東輸”任務,,應繼續發揮央企“蓄水池”“調節器”作用,,促使其履行好國家賦予的責任。
一些受訪業內人士認為,,應科學測算消納能力,加大清潔電力外送力度,。
新時代,勞動者的內涵被前所未有地拓展,,知識型,、技能型、創新型勞動的價值進一步凸顯,。
經濟參考報社版權所有 本站所有新聞內容未經經濟參考報協議授權,,禁止轉載使用
新聞線索提供熱線:010-63074375 63072334 報社地址:北京市宣武門西大街57號
JJCKB.CN 京ICP備18039543號
